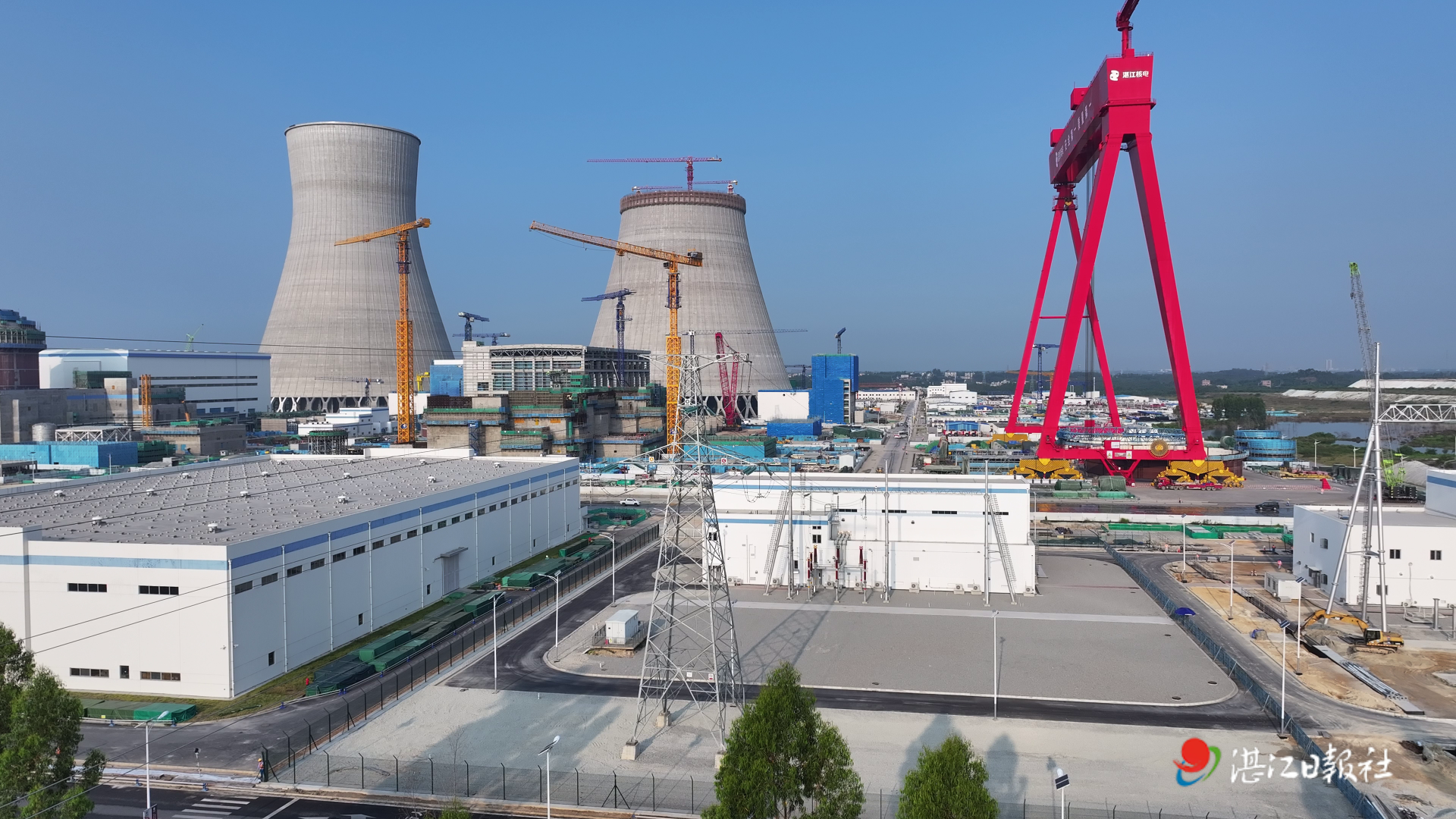

国家电投广东廉江核电项目一期工程。
10月23日,记者从国家电投国核湛江核电有限公司了解到,10月22日,广东廉江核电项目一期工程1号机组220kV倒送电一次成功,标志着该机组全面进入调试阶段,为机组后续调试及高质量投产奠定了坚实基础。

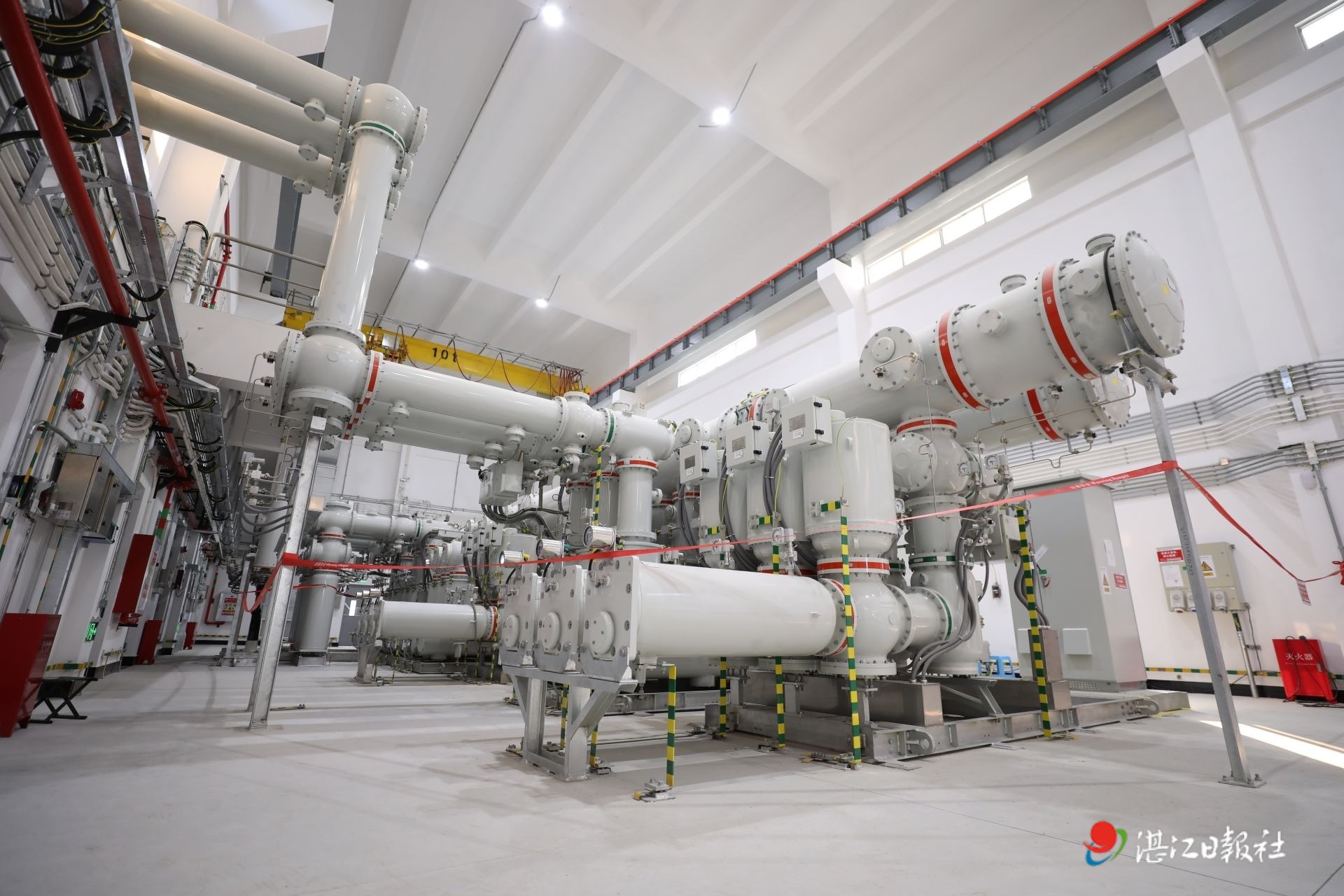

国家电投广东廉江核电项目1号机组220kV开关站。
220kV倒送电是廉江核电1号机组的首个调试里程碑,送电范围覆盖厂外220kV输电线路、厂内220kV开关站、辅助变压器、10kV中压母线及其控制与保护系统,其作用是将厂外电网电源反向输送至机组厂用电源系统,为机组后续调试及生产运行提供可靠的电源支撑。
国家电投广东廉江核电项目1号机组220kV倒送电联合党员先锋队。
为确保倒送电一次成功,湛江核电联合总包方上海核工院及各参建单位,组建220kV倒送电联合党员先锋队和指挥部,统筹整合各方资源,严格落实全过程安全质量管控,筑牢安全质量防线。下一步,湛江核电将继续稳步推进廉江核电一期工程安全高质量建设,全力保障机组高质量投产。
湛江云媒客户端原创,未经授权不得转载
