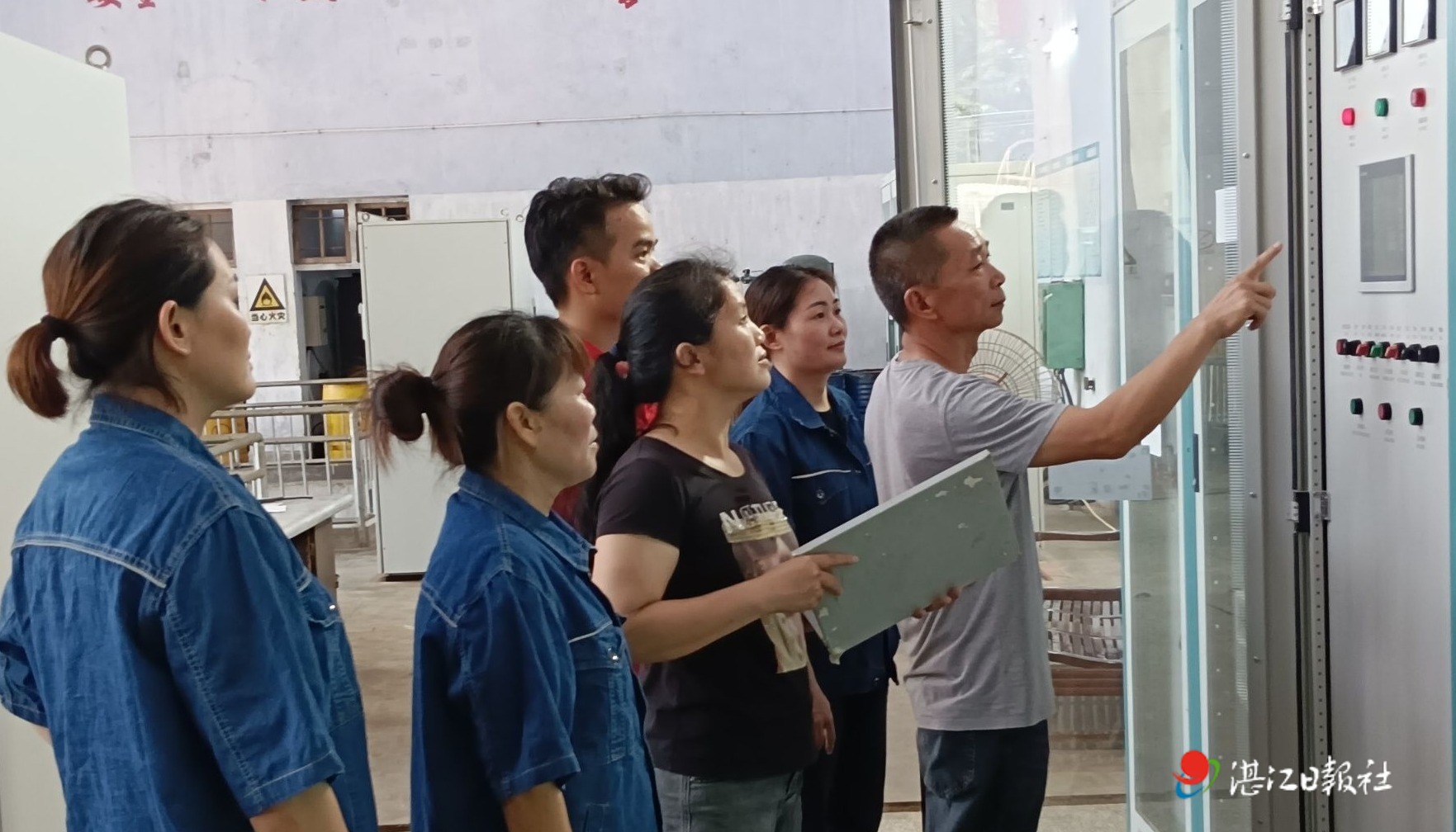

工作人员正进行发电前安全运行检测工作。通讯员 李家山 摄
5月16日,市雷州青年运河管理局鹤地水库第一电站因返厂维修停机,该局迅速组织,启动鹤地水库第二电站发电运行,保障片区供电正常。
当天,鹤地电厂组织10多名工作人员,首先对机组设备设施进行全面检测,多次对自动化系统模拟保护动作,确保开关机正常。其次,对闸门的清理和维护,确保闸门正常启闭。由于发电机组长期停机状态,发电机转子和定子线圈绝缘下降,需进行干燥处理,为了尽快达到开机条件,该厂安排专人24小时不间断实时观测温度升降情况。经过一番努力,终于在17日上午10时38分开机并网发电运行,比预定时间提前了15天。
据运河管理局鹤地电厂相关负责人介绍,第一和第二电站座落于鹤地水库渠首东边,分别于1974年和1982年建成投产,承担该局水电管理所及廉江电网部分地区供电任务。
