湛江供电局:无惧风雨 争分夺秒完成湛江北牵引站送电工作

2025-07-21 21:31 来源:湛江云媒 作者:文/记者陈彦 通讯员陈文裕 李伟强 陈其勋 图/湛江供电局供

广湛高铁湛江北站作为国家“八纵八横”高速铁路网沿海铁路客运大通道的重要组成部分,湛江北高铁牵引站供电工程自6月30日完成全线架通后,已进入争分夺秒验收调试的冲刺阶段,计划在7月中旬配合牵引站送电投运,为牵引站后续的电气设备调试及广湛高铁如期通车打下坚实基础。

台风“韦帕”逼近粤西沿海,为尽快完成牵引站供电线路送电任务,避免原定投运时间受影响,湛江供电局主网第一业主项目部、变电管理二所抽派工作人员前往作为高铁牵引站的主供电源之一的220千伏志满变电站,全力开展该变电站出线220千伏志厅甲、乙线投产及高铁牵引站送电工作。

“台风‘韦帕’步步紧逼,我们必须赶在它前面拿下送电任务!”面对迫在眉睫的工作任务,港城巡维党支部书记、站长李自伟带领站内党员突击队紧张有序地开展投产前准备工作。

“继电保护装置定值是电网安全稳定运行的第一道防线。其精确性直接决定了装置能否在故障条件下准确动作,要及时隔离故障点,保障设备和系统安全。”李自伟说。

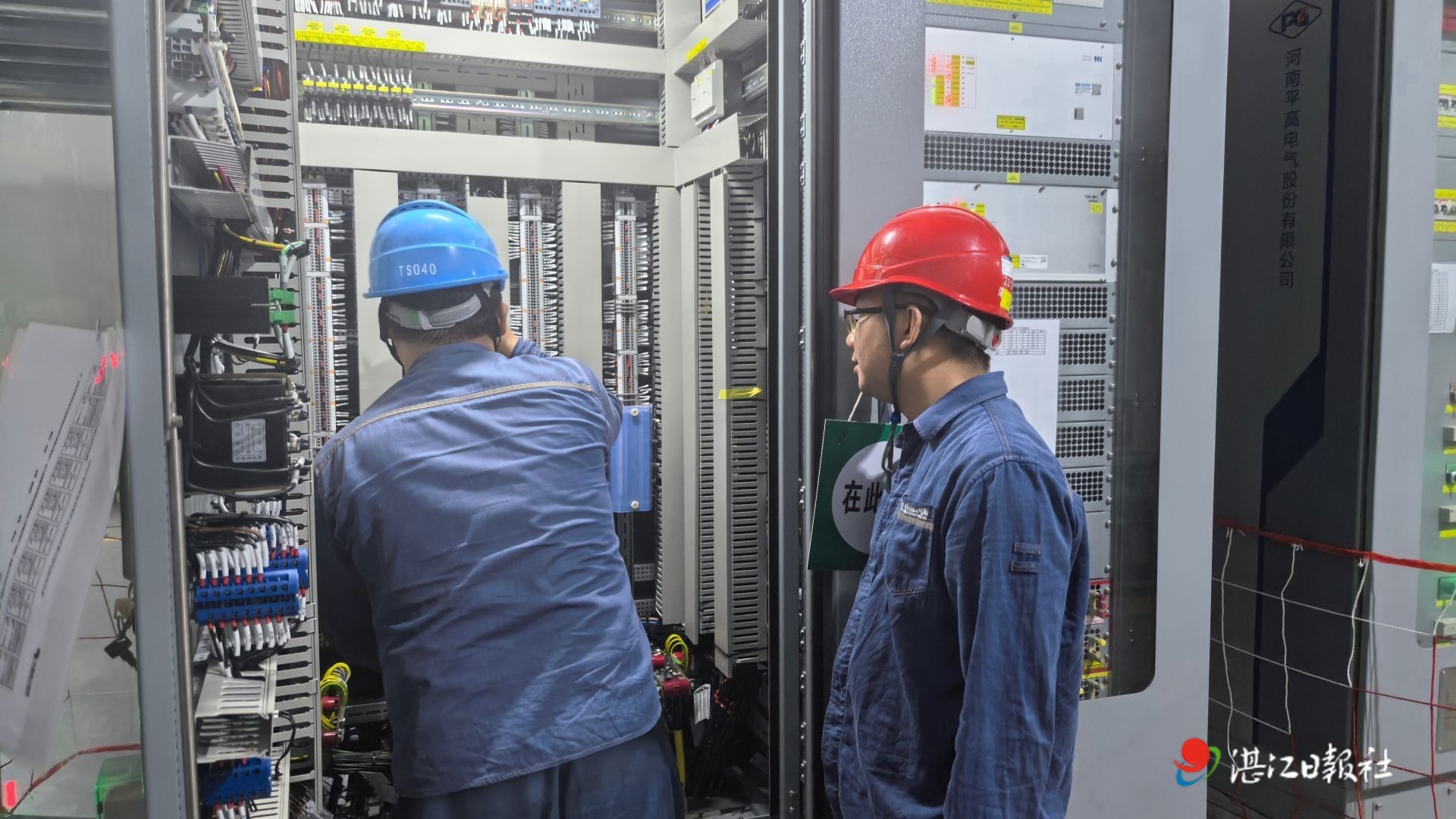

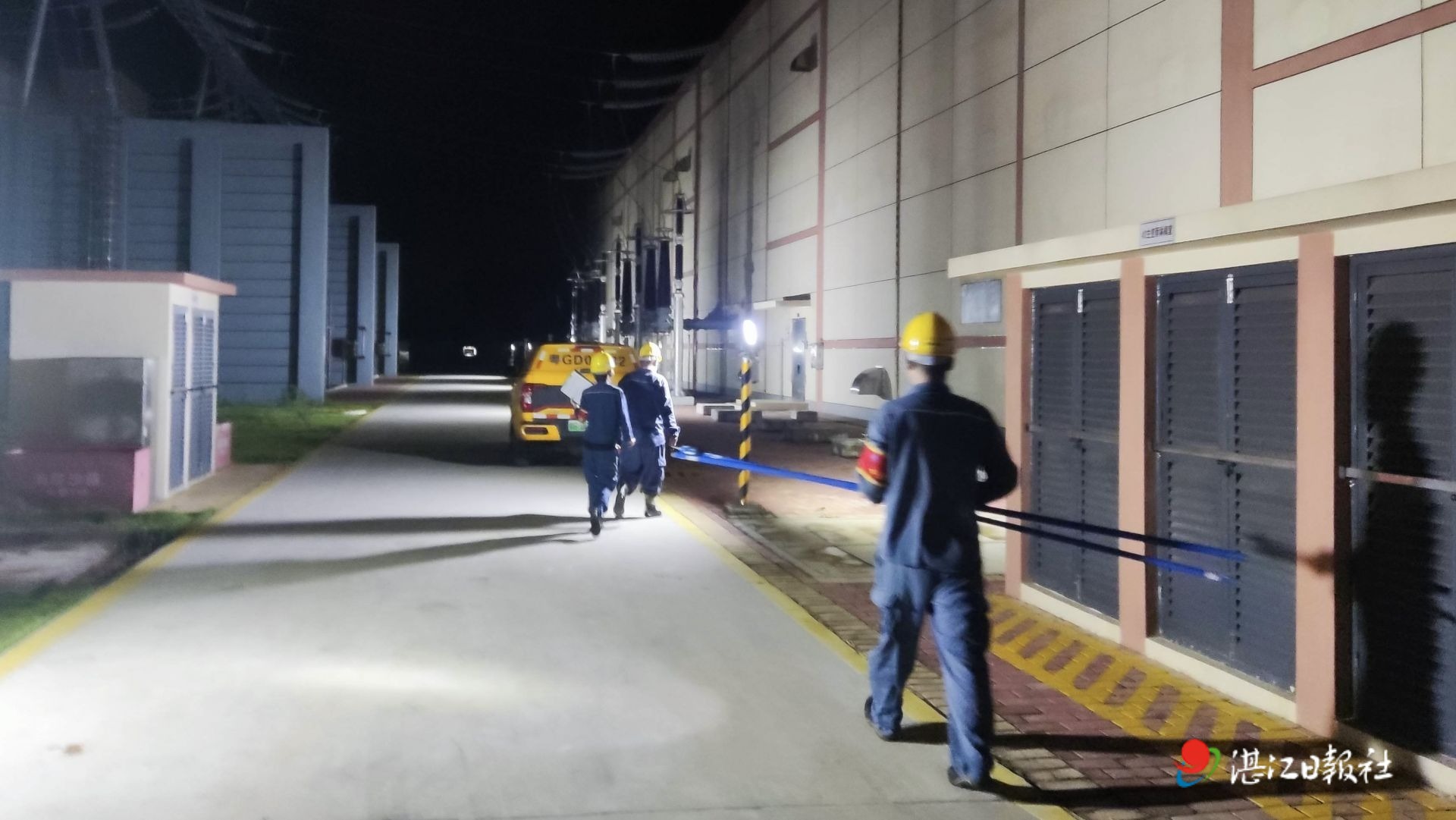

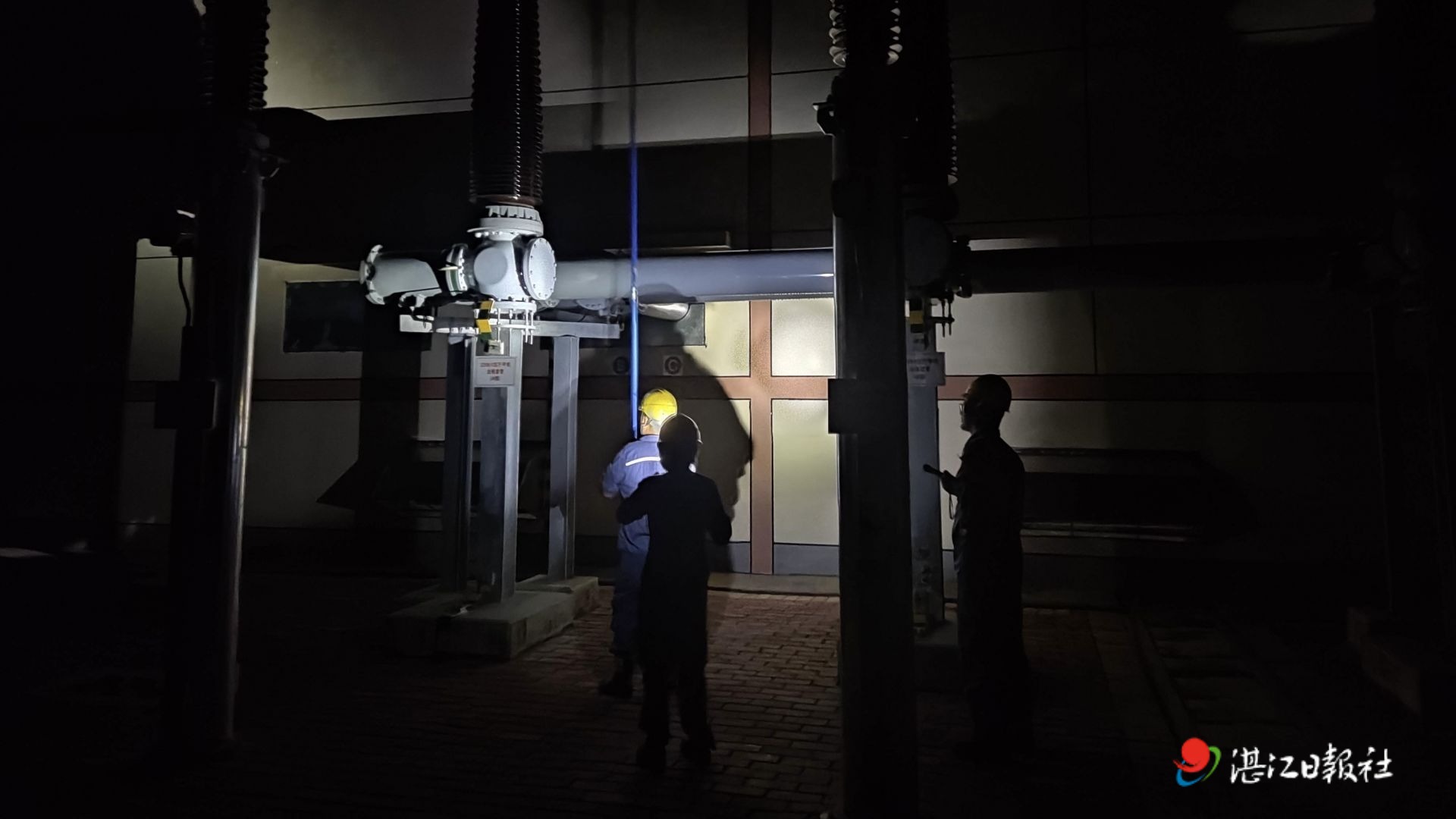

据了解,整个投产过程共762项工作任务,运维人员通过分组开展、多专业配合等方式,高效开展装置检查、设备调试与送电操作系列关键任务。从7月18日9时到19日21时,大家连续奋战36小时,最终赶在台风登陆前圆满完成投产送电任务,比预计时间减少了5小时,为广湛、合湛高铁按期联调联试赢得了宝贵时间。

编辑:梁海飞
